כמה זמן לקבל היתר בנייה? טווח ודרכים לזרז

✔️ ניסיון של 35 שנים בתחום – המובילים בישראל!
✔️ אישור בניה תוך שבוע!
✔️ מתאים במיוחד לפני ביצוע תוספות לדירה
✔️ מחירים מיוחדים לפונים מהאתר – צרו קשר עכשיו!
✔️ שיחות ייעוץ ללא עלות עם המומחים בתחום!
✔️ אחריות מלאה על כל עבודה

הבית הוא המקדש שלכם! אל תתפשרו על ספקים זולים בלי ניסיון!



תהליך הוצאת אישורים חוקיים לבנייה בישראל ידוע כמורכב ודורש אורך רוח רב. יזמים, קבלנים ובעלי נכסים פרטיים מוצאים את עצמם לא פעם שואלים מתי יסתיים התהליך הבירוקרטי ויוכלו להתחיל בבנייה בפועל. התשובה לשאלה זו תלויה במספר גורמים משתנים, החל מסוג המבנה המתוכנן, דרך הרשות המקומית הספציפית ועד לאיכות הכנת התיק על ידי אנשי המקצוע השונים. הכרה מעמיקה של המערכת, הדרישות והתקנות מאפשרת היערכות נכונה ומונעת עיכובים מיותרים שעלולים לעלות בכסף רב.

הבנת המורכבות של הוצאת היתרים בישראל

כל טיפול בהיתר בנייה מול העירייה מושפע ישירות מהעומס הקיים בוועדות התכנון והבנייה המקומיות. רשויות מסוימות מתנהלות ביעילות גבוהה ומפעילות מערכות מקוונות מתקדמות, בעוד אחרות סובלות ממחסור כרוני בכוח אדם מקצועי. גורם נוסף ומשמעותי הוא סוג הבקשה המוגשת: הקמת בניין מגורים חדש, תוספת מרחב מוגן דירתי, או שינוי חזית בבניין קיים. כל אחד מסוגי בקשות אלו דורש רמת פירוט שונה ואישורים מגורמים אחרים. בנוסף, קיומן של בעיות משפטיות או רישומיות בנכס עלול לעכב את תחילת העבודה התכנונית.

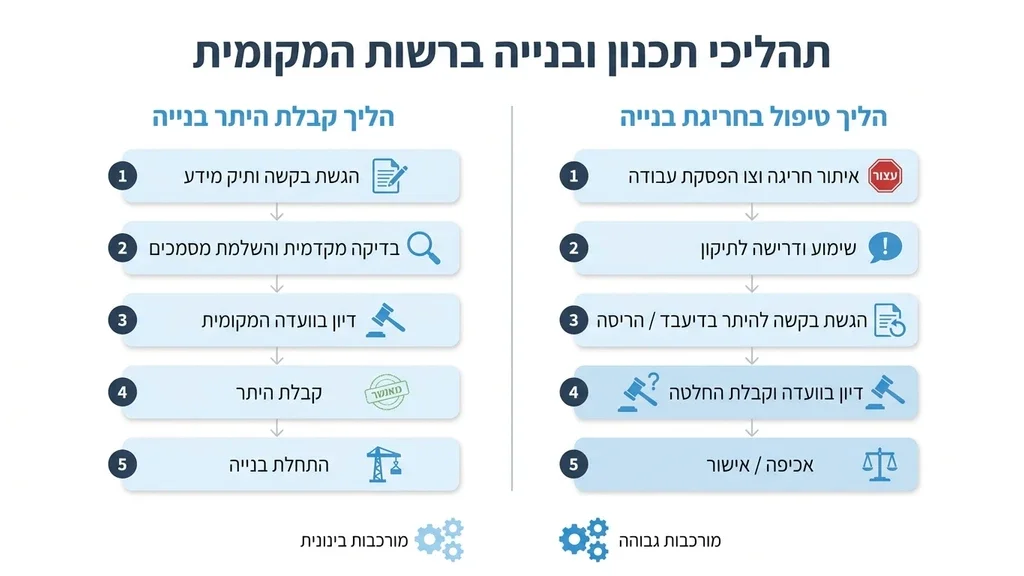

ועדות התכנון והבנייה בישראל

שלבי תהליך קבלת היתר בנייה מפורטים

כדי להבין את מסגרת הזמן הכוללת, חשוב לנתח את שלבי תהליך קבלת היתר לעומק. התהליך מורכב ממספר תחנות חובה המתבצעות כיום ברובן דרך מערכת רישוי זמין הממשלתית.

שלב ראשון: קבלת תיק מידע תכנוני

השלב הראשון והבסיסי דורש הגשת בקשה לקבלת מידע תכנוני מהרשות המקומית. מידע זה מגדיר במדויק את זכויות הבנייה בחלקה, המגבלות, קווי הבניין וההנחיות הספציפיות של מחלקת ההנדסה. איסוף המידע והנפקת התיק אורכים לרוב בין חודש לחודשיים, בהתאם לעומס ברשות.

שלב שני: תכנון אדריכלי והכנת הבקשה

לאחר קבלת המידע התכנוני הרשמי, האדריכל מכין את התוכניות המפורטות. איכות התכנון בשלב זה היא קריטית ביותר. טעויות, חוסרים או אי התאמה להנחיות המידע התכנוני יובילו לדחיות חוזרות ונשנות בשלבים המאוחרים יותר. שלב זה דורש גם תיאום מול יועצים שונים כמו קונסטרוקטור, יועץ אינסטלציה ויועץ בטיחות.

שלב שלישי: קליטה, בדיקת תנאי סף ודיון

לאחר הגשת התיק המלא למערכת, נערכת בדיקת תנאי סף על ידי בוחני הרישוי. אם התיק נמצא תקין וכולל את כל המסמכים הנדרשים, הוא עובר לדיון רשמי בוועדה המקומית. החוק מגדיר זמנים מקסימליים לדיון, אך בפועל לעיתים קרובות ישנן חריגות מזמנים אלו בשל עומסים בוועדות.

שלב רביעי: בקרת תכן והשלמת אישורים

זהו השלב המורכב והארוך ביותר. הוא כולל איסוף אישורים מגורמים חיצוניים ופנימיים. כל טיפול בהיתר בנייה מול העירייה בשלב בקרת התכן דורש מעקב צמוד ויומיומי אחר דרישות מחלקות העירייה השונות והגופים הממשלתיים.

מסלולי רישוי שונים והשפעתם על הזמן

החוק הישראלי מגדיר מספר מסלולי רישוי, ולכל אחד מהם מסגרת זמנים שונה לחלוטין. מסלול רישוי מקוצר, למשל, מיועד לעבודות מצומצמות שאינן דורשות אישורים מורכבים. במסלול זה, הזמנים קצרים יחסית ויכולים להסתיים תוך חודשים ספורים. לעומת זאת, מסלול רישוי מלא נדרש עבור בנייה חדשה או תוספות משמעותיות.

כאשר קיימת בקשה להקלות, התהליך מתארך משמעותית. הקלה היא בקשה לסטייה מהתוכנית המאושרת החלה על המגרש. במקרה כזה קיימת חובה חוקית לפרסם את הבקשה לציבור ולאפשר לשכנים ולבעלי עניין להגיש התנגדויות. שלב ההמתנה, שמיעת ההתנגדויות והדיונים הנוספים בוועדה מוסיף חודשים ארוכים ללוח הזמנים הכללי.

לוחות זמנים והערכות זמן ממוצעות

להלן ריכוז הערכות הזמן הממוצעות עבור השלבים השונים בישראל. הנתונים בטבלה מתייחסים לבקשות סטנדרטיות במסלול מלא ללא בקשות להקלות מיוחדות או התנגדויות מורכבות.

שלב מרכזי בתהליך זמן משוער (חודשים) גורם עיקרי אחראי הערות מיוחדות לעיכובים אפשריים
קבלת תיק מידע תכנוני 1 עד 2 רשות מקומית תלוי בעומס במחלקת המידע וזמינות מודד
הכנת הבקשה והגשה 2 עד 4 אדריכל וצוות תכנון משתנה מאוד לפי מורכבות הפרויקט וזמינות הלקוח
בדיקת תנאי סף ודיון 2 עד 5 ועדה מקומית לתכנון מתארך משמעותית אם נדרש פרסום הקלות
בקרת תכן ואישורים 4 עד 8 רשויות מוסמכות ויועצים מצריך אישורי פיקוד העורף, כיבוי אש ותאגיד מים
סך הכל זמן משוער 9 עד 19 כלל הגורמים המעורבים זמנים אלו מהווים הערכה סטטיסטית בלבד

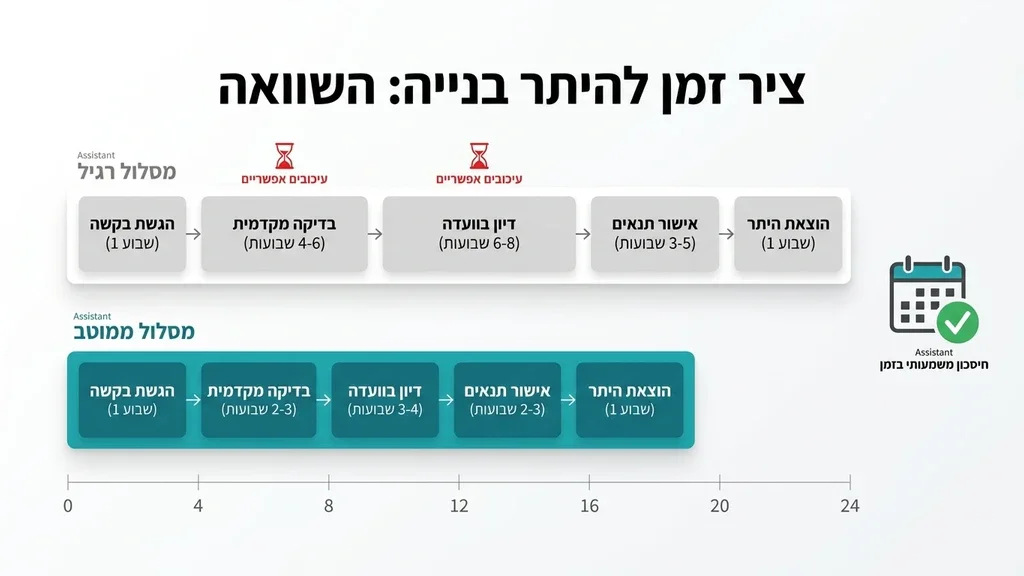

לוח זמנים להיתר בנייה

התמודדות עם חריגות ובנייה לא חוקית בנכס

אחד הגורמים המעכבים ביותר בכל פרויקט הוא גילוי של בנייה שנעשתה בעבר ללא אישור חוקי. כל תהליך של הסדרת חריגות בנייה חייב להתבצע לפני או במקביל לבקשה החדשה שמוגשת. רשויות התכנון אינן מאשרות תוספות חדשות לנכס שיש בו עבירות בנייה פעילות. לעיתים הוועדה המקומית דורשת הריסה בפועל של החלק החורג כתנאי מקדים להמשך הטיפול בתיק החדש.

התעלמות מחריגות קיימות בעת הגשת בקשה חדשה היא טעות נפוצה ויקרה. רשויות התכנון מבצעות בדיקות מקיפות והצלבות מידע מול צילומי אוויר. כל סטייה מההיתר המקורי תעצור את התהליך לחלוטין עד להסדרתה החוקית המלאה.

ניהול מקצועי של התיק מול הרשויות

התנהלות עצמאית מול מוסדות התכנון עלולה להיות מתסכלת, מתישה וארוכה מאוד. חברות מקצועיות, כמו חברת מרובעים, מציעות שירותי ניהול ורישוי המיועדים לזרז משמעותית את התהליך כולו. היכרות מעמיקה עם הדרישות הבירוקרטיות, הבנת השפה התכנונית וקשר רציף עם פקידי הרישוי מונעים חזרות מיותרות ותיקונים אינסופיים. כל פעולה של טיפול בהיתר בנייה מול העירייה דורשת מומחיות ספציפית ויכולת ניווט בין עשרות דרישות סותרות של מחלקות שונות.

תכנון תקציבי נכון לפרויקט

מעבר לזמן ההמתנה הארוך, יש לקחת בחשבון את העלויות הנלוות הרבות לתהליך הרישוי. אגרות בנייה, היטלי השבחה, תשלום ליועצים מומחים, אגרות לתאגידי מים ורשויות ממשלתיות מצטברים במהירות לסכומים משמעותיים. מומלץ מאוד לעיין במסמך מחירון היתרי בנייה טרם היציאה לדרך, על מנת להיערך כלכלית בצורה המיטבית והבטוחה ביותר. תכנון פיננסי מקדים ונכון מונע עצירת פרויקטים באמצע הדרך בשל חוסר פתאומי בתקציב זמין.

תכנון תקציבי להיתר בנייה

המלצות מעשיות לקיצור זמני ההמתנה

למרות שהבירוקרטיה הממשלתית והעירונית מכתיבה קצב משלה, ישנן דרכים מוכחות לייעל את העבודה ולחסוך חודשים יקרים.

  • בחירת צוות תכנון מנוסה: אדריכל ומנהל פרויקט שמכירים היטב את הוועדה המקומית הספציפית ידעו מראש כיצד להימנע ממוקשים נפוצים.
  • הגשה מלאה ותקינה מהרגע הראשון: הקפדה יתרה על צירוף כל מסמך, תוכנית ואישור נדרש כבר בשלב הגשת התיק הראשונית.
  • תקשורת רציפה ומעקב: ביצוע מעקב שבועי הדוק אחר סטטוס התיק במערכת הממוחשבת ופניות יזומות לגורמים המטפלים בעירייה.
  • טיפול מקדים בבעיות רישוי: ביצוע תהליך יסודי של הסדרת חריגות בנייה עוד לפני הגשת הבקשה המרכזית, כדי לנקות את השולחן מבעיות משפטיות.
  • עבודה מול יועצים זמינים: בחירת יועצי בטיחות, אינסטלציה וקונסטרוקציה שיכולים לספק תוצרים ותיקונים בזמן תגובה מהיר.

הבנה ברורה של שלבי תהליך קבלת היתר והיערכות מוקדמת וקפדנית מונעים עוגמת נפש רבה והוצאות מיותרות. ניהול נכון, מקצועי וממוקד של הפרויקט מבטיח עמידה ביעדים שהוגדרו ויציאה לביצוע עבודות הבנייה במועד המתוכנן.

שאלות נפוצות

האם אפשר להתחיל לבנות לפני קבלת ההיתר הסופי?

התחלת עבודות בנייה ללא היתר חתום כדין מהווה עבירה פלילית לכל דבר. פעולה כזו עלולה להוביל להוצאת צו הפסקת עבודה מנהלי, קנסות כבדים ואף צו הריסה. חובה להמתין לקבלת המסמך הרשמי והחתום מהוועדה המקומית.

מה קורה אם מתגלות חריגות בנייה ישנות בנכס במהלך הבקשה?

גילוי בנייה לא חוקית בנכס מחייב טיפול מיידי. לרוב, הוועדה המקומית תדרוש לבצע תהליך של הסדרת חריגות בנייה כתנאי מקדים או כחלק משולב בבקשה החדשה, דבר שבהכרח יאריך את משך הטיפול הכולל בתיק.

האם בקשת הקלות מאריכה את זמן קבלת ההיתר?

בהחלט. בקשה הכוללת הקלות מחייבת על פי חוק פרסום לציבור ומתן זכות חוקית להגשת התנגדויות. הליך זה, הכולל המתנה של מספר שבועות להתנגדויות וקיום דיונים נוספים בוועדה, מוסיף חודשים לזמן הטיפול.

כמה זמן לוקח לקבל תיק מידע תכנוני מהעירייה?

על פי החוק, הרשות המקומית אמורה לספק את תיק המידע התכנוני בתוך 30 ימי עסקים מרגע קליטת הבקשה במערכת. בפועל, ברשויות עמוסות, התהליך עשוי לקחת בין חודש לחודשיים ואף יותר.



מאמרים ומידע מקצועי נוסף
מרובעים היתרי בניה לוגו
המרכז לטיפול בהיתרי בנייה וחריגות, שירותי אדריכלות - מרובעים
החזון שלנו
במסגרת שירותי החברה, מעניקה לכם מרובעים המרכז להיתרי בניה תהליך של בחינת המצב הרגולטורי באזור המגורים שלכם, בדיקת תכנית הבנייה שעל בסיסה אתם מתכוונים להגיש את הבקשה להיתר ועל פי הצורך סיוע בגיבוש תכנית בנייה כזאת בליווי אדריכל ומהנדס בניין. בהמשך לכך, תגבש עבורכם החברה תיק מסמכים עם כל הטפסים, התכניות והמסמכים הנדרשים על מנת להגיש בקשה לקבלת היתר בניה, כשכל הבקשה והתיק מגובשים על פי הכללים וחוקי העזר הספציפיים של הרשות המקומית הספציפית.

לפני שאתם עוזבים אותנו

רוצים מידע נוסף או הצעת מחיר משתלמת?

פשוט הכניסו את הפרטים שלכם בטופס המצורף ונציג חוזר אלייך בהקדם!
